本郷都市計画事業 東本通土地区画整理事業 事業計画の変更(期間延伸等)をしました
本郷都市計画事業 東本通土地区画整理事業 事業計画の変更(期間延伸等)をしました

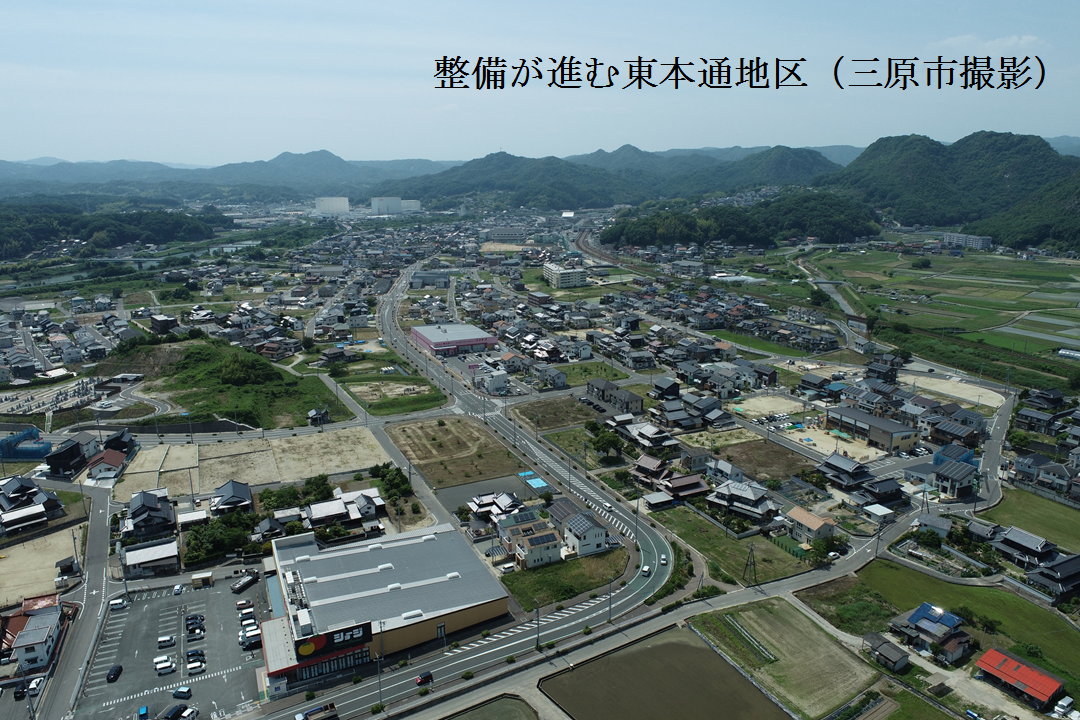

本事業では,JR本郷駅から約500メートル東方,一般国道2号に隣接する面積約47.8ヘクタールの区域において,良質な市街地の形成,住環境の創出及び防災機能の向上を図るため,平成11年度に事業認可を受け,都市計画道路や街区道路,都市公園等の都市施設の整備を一体的且つ計画的に取り組んでいます。
今回の事業計画の変更については,事業期間及び収支計画における収入の変更を行いました。
1 事業概要
(1)事業所在地
三原市本郷南三丁目,本郷南四丁目,本郷南五丁目の一部
(2)施行面積
約47.8ha
(3)総事業費
9,180,000千円
2 変更の内容
(1)期間延伸
(変更前)平成12年3月24日から令和6年3月31日まで
(変更後)平成12年3月24日から令和12年3月31日まで(6カ年延伸)
(2)事業費の変更(収入の変更)
ア 国庫補助事業費・県負担金の増額 276,000千円
イ 保留地処分金の減額(土地価格の下落による) △276,000千円
