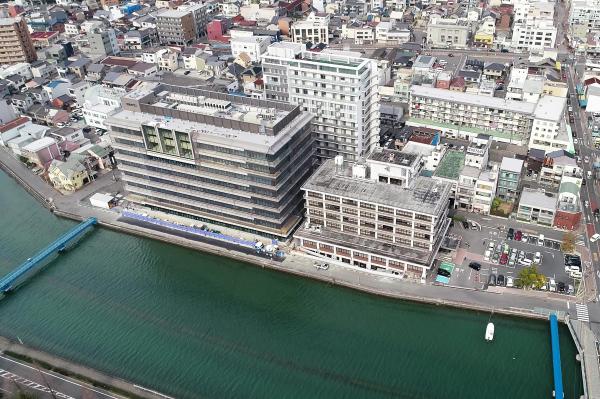

新庁舎建設工事の進捗状況

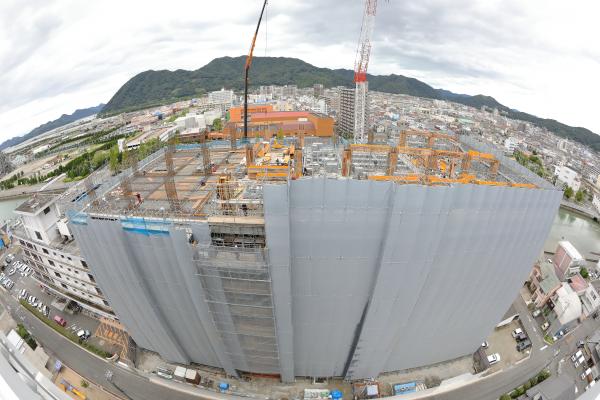

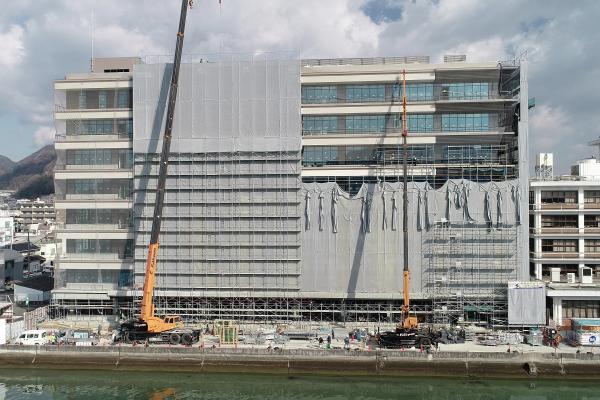

平成31年2月25日 仕上工事・設備工事を実施しています。

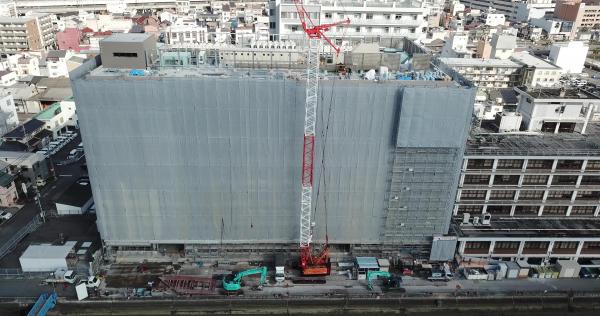

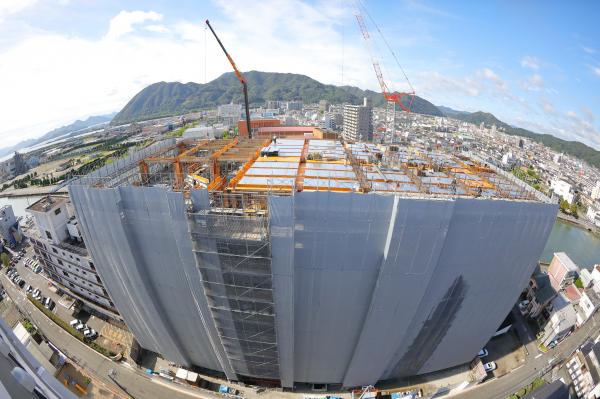

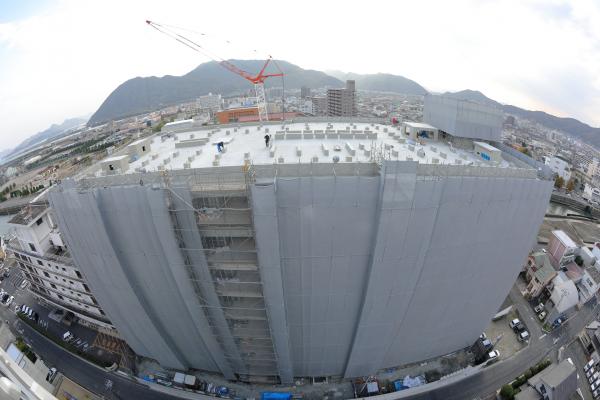

平成31年1月18日 仕上工事・設備工事のほか、外部足場の解体工事を実施しています。
平成30年12月25日 各階の外装・内装工事、各種設備工事を実施しています。
平成30年12月 月間工程表 [PDFファイル/379KB]

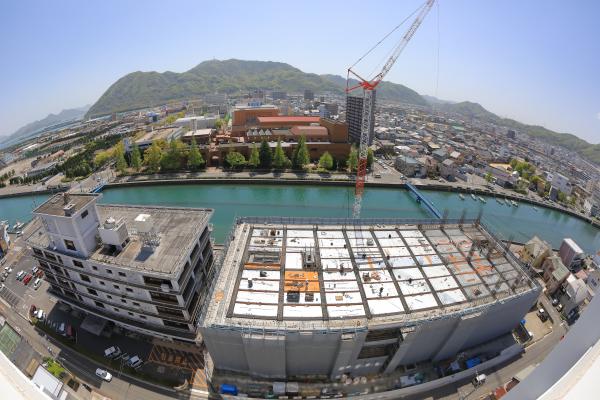

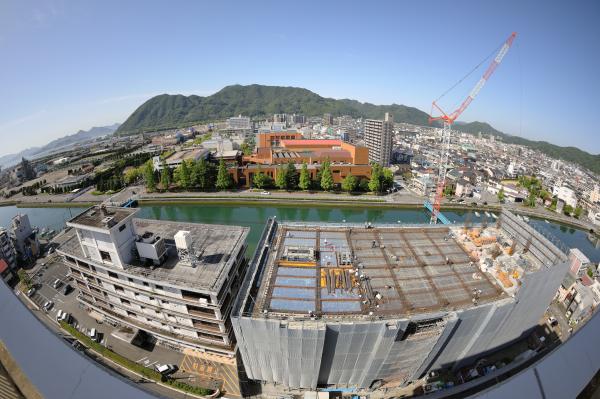

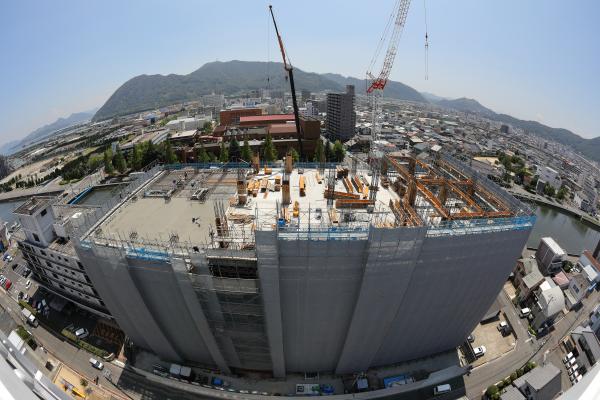

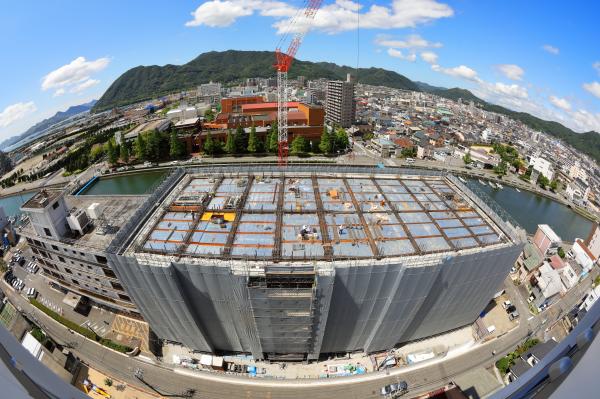

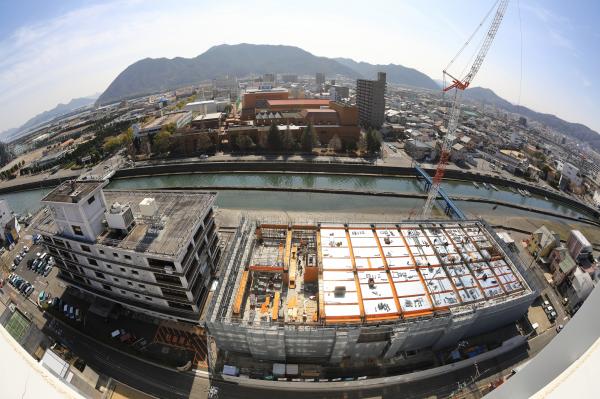

平成30年11月20日 屋上階までの躯体工事が完成し、各階の外装・内装工事、各種設備工事を実施しています。
平成30年11月 月間工程表 [PDFファイル/382KB]

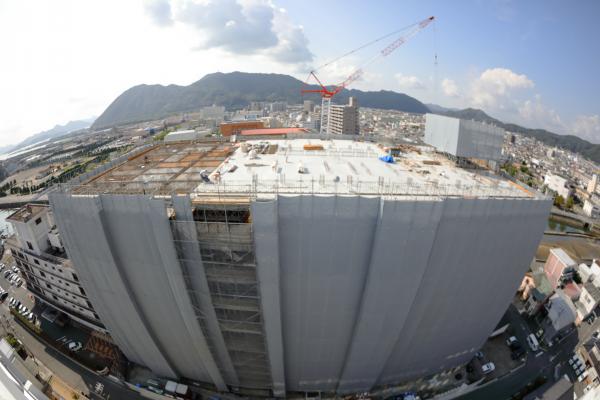

平成30年10月18日 屋上階躯体工事を実施しています。
平成30年10月 月間工程表 [PDFファイル/383KB]

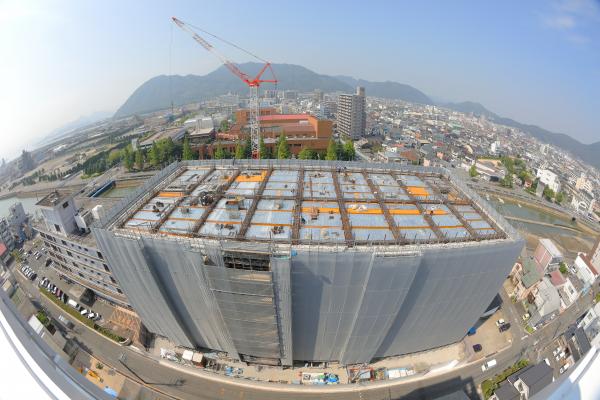

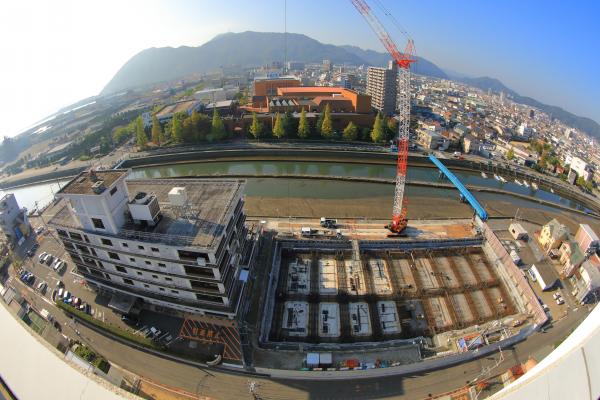

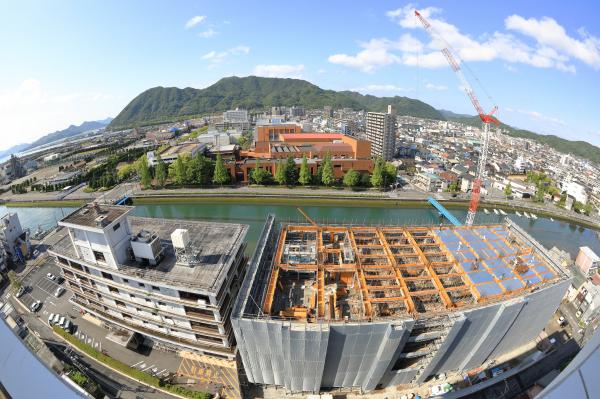

平成30年9月22日 8階及び屋上階躯体工事を実施しています。
平成30年9月11日 8階躯体工事を実施しています。
平成30年8月24日 8階躯体工事を実施しています。
平成30年8月3日 7階躯体工事を実施しています。

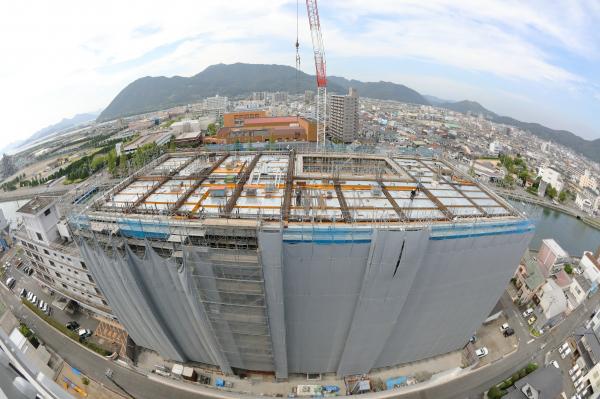

平成30年7月17日 6階躯体工事を実施しています。
平成30年6月27日 6解躯体工事を実施しています。
平成30年6月16日 5階躯体工事を実施しています。

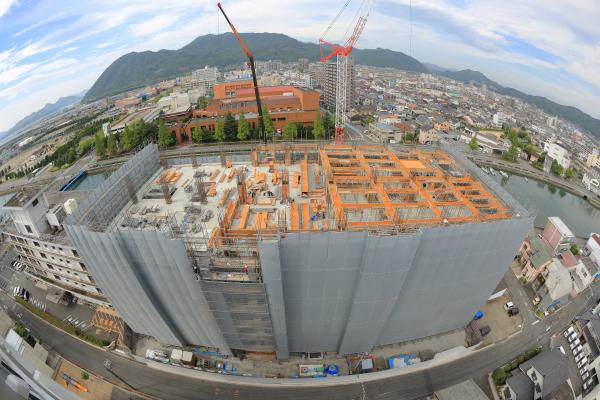

平成30年5月24日 4階及び5階躯体工事を実施しています。
平成30年5月9日 4階躯体工事を実施しています。

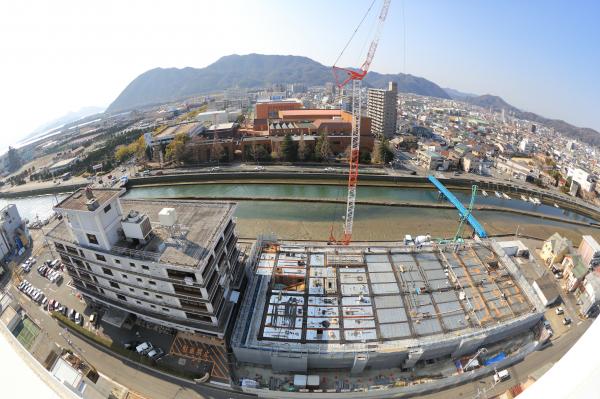

平成30年4月18日 3階及び4階躯体工事を実施しています。
平成30年3月31日 3階躯体工事を実施しています。
平成30年3月12日 2階躯体工事を実施しています。
平成30年2月23日 1階及び2階躯体工事を実施しています。
平成30年2月2日 1階躯体工事を実施しています。

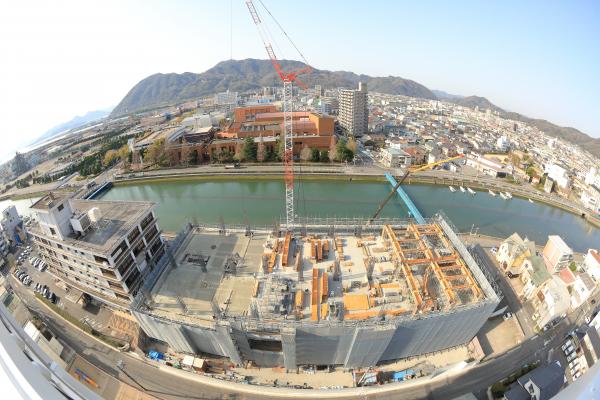

平成30年1月24日 免震層上部躯体工事を実施しています。
平成30年1月5日 免震層上部躯体工事を実施しています。
平成29年12月20日 免震躯体工事を実施しています。

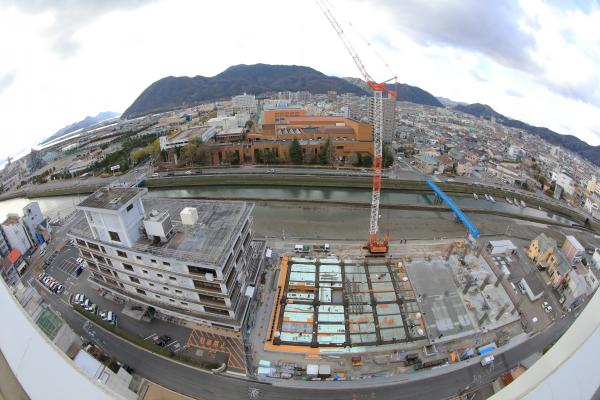

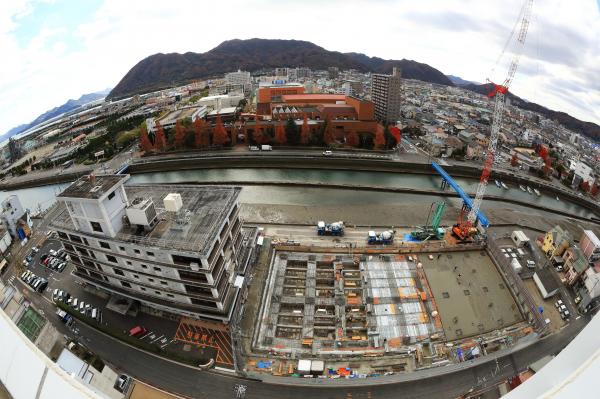

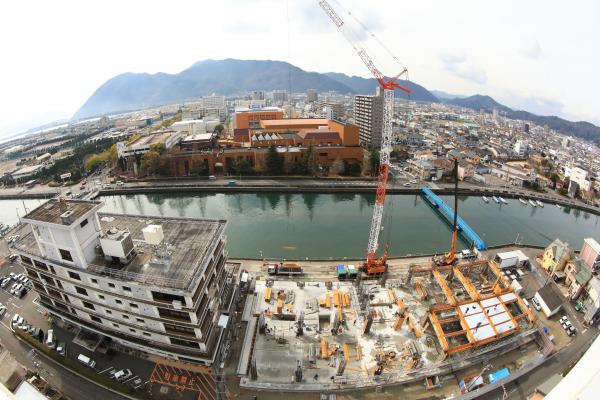

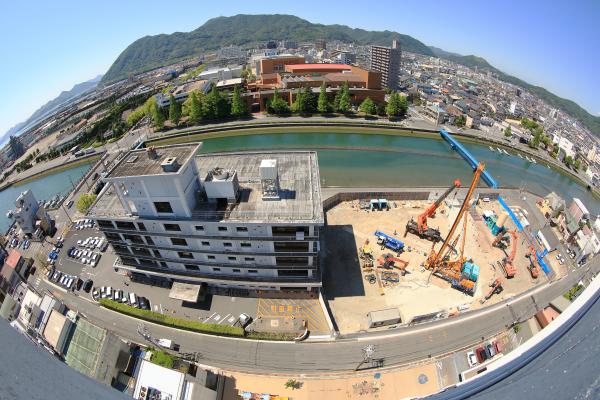

平成29年12月1日 基礎工事を実施しています。
平成29年12月 月間工程表 [PDFファイル/380KB]

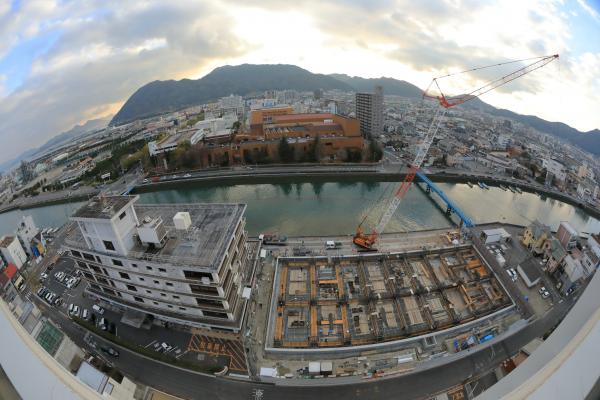

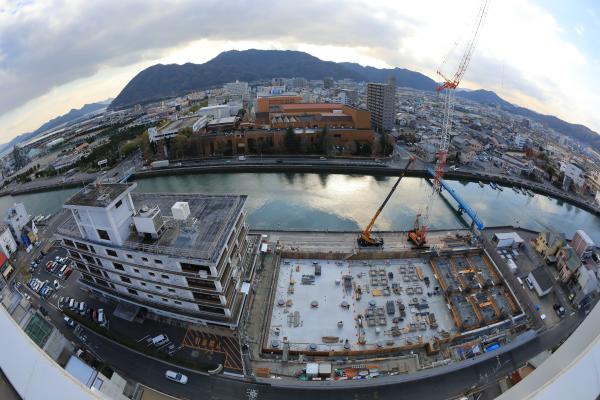

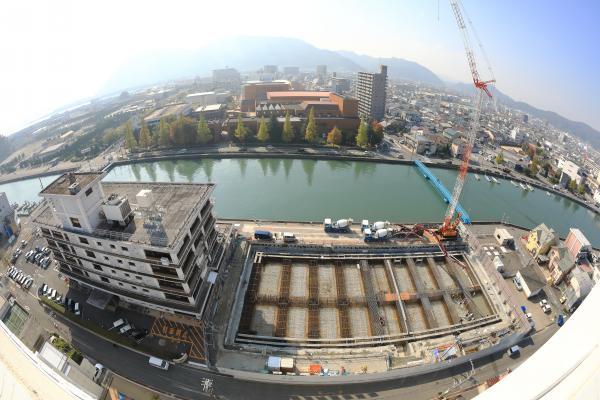

平成29年11月6日 基礎工事を実施しています。
平成29年11月 月間工程表 [PDFファイル/379KB]
平成29年10月27日 基礎工事を実施しています。

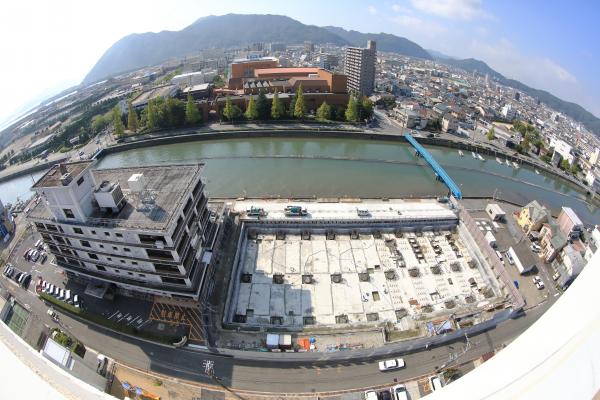

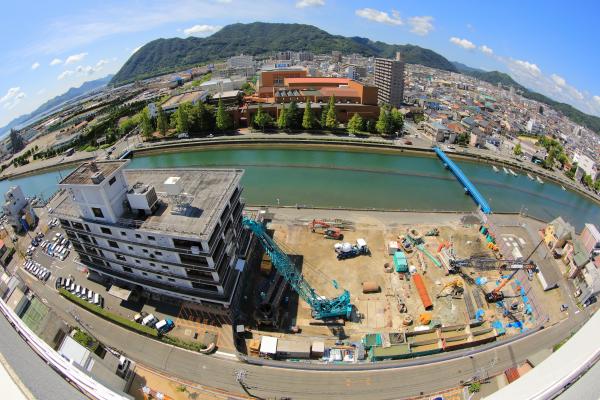

平成29年10月10日 掘削工事が終了し,基礎工事を実施しています。
平成29年10月 月間工程表 [PDFファイル/378KB]

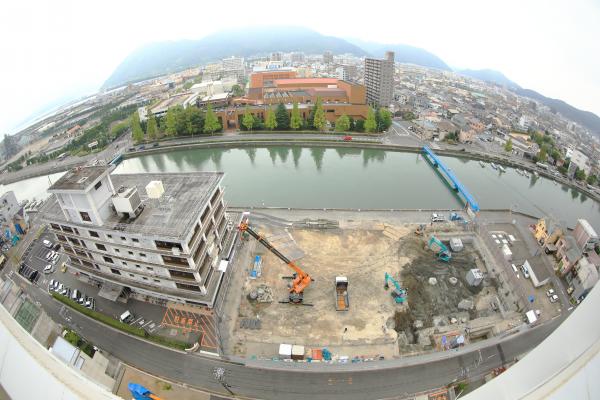

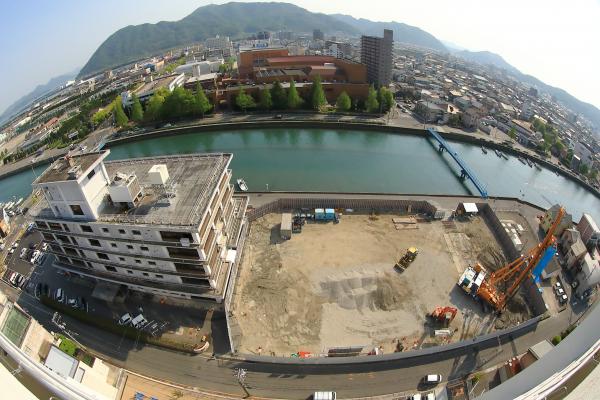

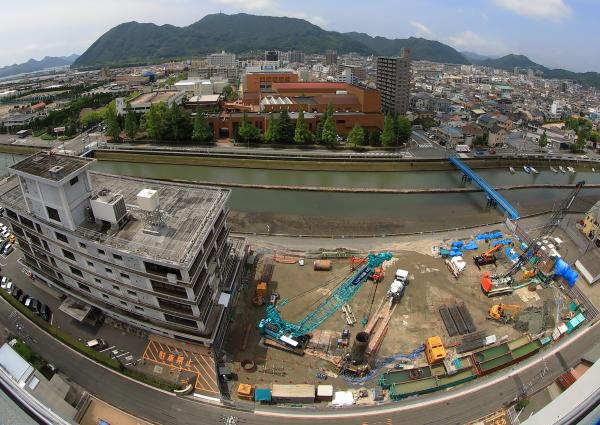

平成29年9月6日 敷地西側(写真の右側)から順に,掘削工事を実施しています。

平成29年8月19日 杭工事を実施しています。
平成29年7月21日 杭工事を実施しています。
平成29年7月1日 杭工事を実施しています。
平成29年6月15日 杭工事を実施しています。
平成29年5月22日 液状化対策工事を実施しています。敷地西側(写真の右側)では山留工事の準備を行っています。

平成29年5月1日 液状化対策工事を実施しています。
新庁舎建設工事の概要
新庁舎建設工事の施工者(平成29年3月8日議決)
工事名称 | 施工者 | 工期 |
---|---|---|
三原市新庁舎建設工事 | 鹿島建設・井上建設共同企業体 | 平成29年3月9日~平成32年2月26日 |
三原市新庁舎建設工事 (電気設備工事) | 坂本電気工事・広島電気工事共同企業体 | 平成29年3月9日~平成31年3月28日 |
三原市新庁舎建設工事 (空調換気設備工事) | フソウ・旭鉄工共同企業体 | 平成29年3月9日~平成31年3月28日 |
三原市新庁舎建設工事 (給排水衛生設備工事) | 旭鉄工・サンスイ設備工業共同企業体 | 平成29年3月9日~平成31年3月28日 |
工程表・予定搬出入台数(建築主体工事)
新庁舎建設工事の工程表(平成29年3月時点) [PDFファイル/63KB]
※この工程表は平成29年3月時点の内容です。工事の進捗状況により変更する場合があります。
